måndag 26 januari 2009

Taket växer fram


Värsta sortens väder hela helgen - regn, blåst och precis över noll. Enda positiva är att vi hoppas att isproppen i brunnspumpen ska ge med sig. Men än sitter den så vi får fortsätta bära med oss vatten från stan.


Plåtis har kommit en bit på vägen. Nu har vi plåt på halva hustaket, och hängrännor och fönsterbleck. Det blir jätteläckert, eller hur?


Avloppsdragningen är nu avslutad och kan prickas av i projektplanen. Några överblivna delar kan lämnas tillbaks i affären. Ventilation återstår fortfarande en del. Där fattas några delar för att kunna avsluta det som behövs till bottenvåningen. Vi får inhandla det i veckan.


Vi börjar så smått fundera på vattendragning. Det och all ledningsdragning (el, tv, tele, it) måste också till innan vi kan lägga golv i övervåningen, så ett tag till får vi balansera omkring på plankor och bjälkar när vi är på övervåningen.


En annan sak vi funderar på är färgsättning av huset. Det lutar åt grå som i järnvitriolgrå men med lasyr, och så röda detaljer (foder etc.). Frågan om takfotsfärg återstår; ska den vara samma som huset, eller som grunden (ljusgrå) eller vit? Vi återkommer i ämnet.



Plasten vi satte upp när vi lade glespanel har gjort nytta - Bengt glömde sig och trampade bredvid när han jobbade på övervåningen men fångades upp av plasten. Puh - vilken tur att vi inte rationaliserade bort plastfolien!

måndag 19 januari 2009

Takgenomföringar och dikeskörning

Plåtis har börjat, men när vi kom ut på lördagen såg vi att han inte gjort så mycket än. Så om vi raskade på skulle vi kanske hinna få igenom nån eller några av de totalt 4 takgenomföringar som ska göras så de blir färdigintegrerade med plåttaket.

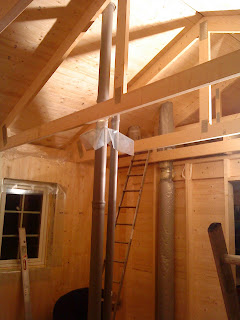

Vi började med frånluftsventilationen. Hålet som behövdes i bjälklaget gjordes redan på onsdagen. Nu var det rören som skulle kapas till, kopplas ihop och kläs med isolerstrumpa. När lördagkvällen kom var faktiskt den genomföringen klar! Och vi hade börjat så smått med nästa - imkanalen från köksfläkten.



Det gäller att måtta och räkna rätt. Det finns ju inte mycket att gå efter utom diverse ritningar. Så hoppas vi har räknat rätt på var köksfläkten ska sitta.

På söndag kom grannen (från stan) Sören ut och hjälpte till. Han fick kämpa med avloppsavluftningen.

Till slut var alla dessa tre genomföringar klara. Den fjärde, skorsten till braskamin, får vi ta i höst.

Sören åkte hem - det var becksvart ute. Efter 5 minuter ringer han - sittandes i dike med bilen. Undrar just hur många dikeskörningar vi ska hinna med denna vinter.

måndag 12 januari 2009

Lite väggar och vattenbesvär


Ny arbetshelg. Nu är julhelgerna över så nu blir det bara vanliga arbetshelger. Vi blir återigen påminda om att sommarhuset är precis det - alltså inte ett vinterhus. Nu har pumpen frysit och eventuellt även gått sönder av att gå varm p.g.a. ispropp. Riktigt besvärligt. Nu har vi inte ens rinnande vatten i stugan.
Men jobbar gör vi i alla fall. Det mest synliga nu är att vi börjar regla upp väggarna i bottenvåningen.
På måndagen blir vi varse att på onsdag kommer plåtis för att börja med taket. Det blir lite panik - vi måste ju bestämma var alla takgenomföringar ska vara, både för ventilation, avloppsavluftning och braskamin.

tisdag 6 januari 2009

Vintern gör sig påmind



Trettondagen = ledig dag = arbetsdag.


Vi placerar 4-åringen hos farmor och åker till stugan. Det är kallt och blåsigt, men vädret ska bli mildare.


Väl framme börjar vi med att borra i plattan för att fästa golvreglar. Lena får i uppgift att rita ut var golvvärmen går i plattan så vi inte riskerar att borra sönder golvvärmerören. Vi använder två olika längder på spikpluggar. Den längre går ner ca 4,5 cm i plattan och den kortare går ner 3 cm. Vi borde klara värmerören med detta, men för säkerhets skull kontrollerar vi placeringen med hjälp av foton vi tog i höstas. Bra med digitalkameror och datorer - värdefulla hjälpmedel.



När Lena diskar efter lunchen upptäcker vi att det gamla köksavloppet har frusit. Det börjar läcka genom golvet ner i källaren. Vi får lägga både tid och kraft på att åtgärda detta. När isproppen är tinad och rören på plats igen försöker vi isolera rören med frigolitbitar, gammal mineralull och, utomhus, med en jättetung, tjock presenning. Får se om det händer igen. Huset (det gamla alltså) är inte gjort för att användas på vintern.



Vi fortsätter och borra och märka ut alla väggar som vi kommer åt som ska vara nere. Men innan vi åker måste vi röja undan för i morgon kommer snickarna tillbaks för att avsluta montering av huset.

söndag 4 januari 2009

Glespanel klart


Helg igen = 2 arbetsdagar.
Vi har fått upp farten när det gäller att sätta upp glespanel.
När man är två så går det betydligt fortare att få upp plast och brädor. Vi sliter, och redan på lördagen blir vi klara med bottenvåningen.
När vi vaknar på söndagsmorgonen visar termometern på närmare 10 minusgrader. Vi inser att vår elräkning för sommarstugan kommer att slå alla rekord denna vinter. Det är snarare 1000-lappar än 100-lappar som rinner iväg. Men nu är vi ju här, så det är bara att bita ihop i kylan och börja jobba. Byggfläkten gör att det är uthärdligt (om än ingen värmebölja) i huset.
Nästa fas i projektplanen är att få in infrastruktur (el, vvs) i bjälklag och även i väggar, så nu behövs lite väggar (åtminstone reglar) att dra olika sorters rör i.Vi börjar rita upp rummen på bottenvåningen.
Frågorna hopar sig. Bastudörren vi ska få heter DGM 72. Men vilken höjd har den? Enligt tillverkarens hemsida finns den i 3 höjder. Vi måste veta för att kunna sätta upp väggreglar. Vi får fråga hustillverkaren.
Trots att vi inte skulle stanna så länge p.g.a. kylan hann det bli nästan mörkt innan vi kom iväg. Fast å andra sidan blir det ju mörkt redan vid halv 4 så här års. En tuff årstid att leka snickare.
